Как проектировать эксплуатируемую кровлю на системе Green Cube с алюминиевыми лагами и материалами GRPro - блог SayanGroup

Как проектировать эксплуатируемую кровлю на системе Green Cube с алюминиевыми лагами и материалами GRPro

Короткий ответ

Проектирование эксплуатируемой кровли на системе Green Cube с алюминиевыми лагами Level и модулями GRPro сводится к трём обязательным шагам: проверить несущую способность перекрытия, обеспечить совместимую гидроизоляцию и защитные слои, выбрать конфигурацию каркаса (Green Cube + лаги Level + регулируемые опоры) и дренажно‑субстратную систему GRPro исходя из эксплуатационной нагрузки и климатических условий.

Ниже — пошаговый практический план, критерии выбора компонентов, упрощённый расчёт и список типичных ошибок с рекомендациями.

Что важно понять вначале

  • Green Cube — каркасная система на алюминиевых лагах для ровной модульной поверхности и защиты гидроизоляции.
  • Level — серия алюминиевых лаг и регулируемых опор для точной отстройки высоты и скрытой прокладки коммуникаций.
  • GRPro — модули дренажа и субстрата для контроля влагоёмкости, дренажа и питания растительности.

Перед выбором комплектов получите данные по несущей способности перекрытия и климатическим нагрузкам.

Шаги проектирования (практическая инструкция)

  1. Оценка исходных условий
  • Проверьте конструктивную документацию: предельная равномерная нагрузка и местные усиленные зоны. При отсутствии — закажите обследование.
  • Уточните климат (снег, ветер, осадки) и градостроительные требования к ливнёвке и пожарным зонам.
  1. Формирование нагрузочной карточки
  • Определите постоянные и временные нагрузки: масса влажного субстрата/модулей GRPro, растительность, люди, оборудование (скамьи, вазоны).
  • Закладывайте влажную плотность материалов (вес в насыщенном состоянии), а не только сухую.
  1. Выбор конструктивной схемы

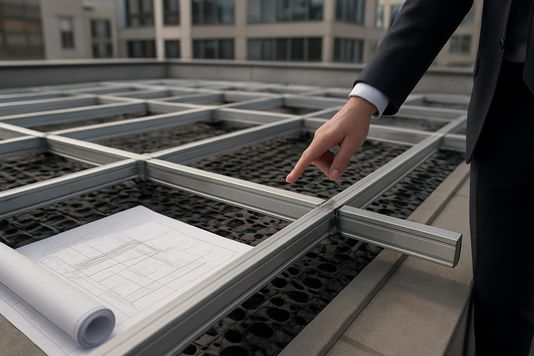

  • Каркас: Green Cube на алюминиевых лагах для модульного покрытия и защиты гидроизоляции.
  • Лаги/опоры: подбирайте профиль Level по пролёту и жёсткости; используйте регулируемые опоры (Level 3D/PRO) для нивелировки уклонов.
  • Дренаж/субстрат: выбирайте модули GRPro по требуемой влагоёмкости и пропускной способности дождевых стоков.
  1. Проектирование гидроизоляции и защитных слоёв
  • Гидроизоляция должна быть совместима с материалами системы и защищена геотекстилем/защитной плёнкой перед укладкой модулей GRPro.
  • Предусмотрите механическую защиту в зонах прохода и монтажа.
  1. Дренаж и отвод воды
  • Проектируйте уклон и точки сбора воды; учитывайте пропускную способность модулей GRPro и размеры внутренних/наружных водоотводов.
  • При необходимости включайте переливы и накопительные элементы для частичного удержания осадков.
  1. Монтажная последовательность (кратко)
  • Подготовка основания и контроль уклонов → гидроизоляция и защитные слои → установка опор Level → монтаж лаг Green Cube → укладка модулей GRPro → посадка растений и подключение автополива.
  1. Эксплуатация и обслуживание
  • Разработайте регламент: осмотр гидроизоляции и дренажа весной и осенью, очистка стоков, коррекция растительного слоя, проверка уровней лаг и креплений.

Критерии выбора компонентов (коротко)

  • Несущая способность перекрытия — первичный ограничитель выбора толщины субстрата и типа модулей.
  • Высота системы и пороги — выбирайте лаги/опоры, которые обеспечат требуемую итоговую высоту и компенсируют уклон.
  • Дренажная потребность — определяйте модуль GRPro по интенсивности осадков и допустимому времени удержания влаги.
  • Доступ для обслуживания — оставьте технические проходы и точки контроля гидроизоляции.

Упрощённый пример проверки

Исходные: допустимая равномерная нагрузка 2,0 кПа; проектная влажная масса зелёной кровли с GRPro ~0,6–0,8 т/м².
Действие: суммируйте собственный вес слоёв + эксплуатационные (люди, оборудование) и сравните с 2,0 кПа. При превышении — уменьшите толщину субстрата, выберите более лёгкие модули или усилите перекрытие.

(Для точных расчётов используйте паспортные данные GRPro и техническую документацию Green Cube.)

Типичные ошибки и как их избежать

  • Недооценка влажного веса субстрата — всегда проектировать по насыщенной массе.
  • Отсутствие защитного слоя между гидроизоляцией и модулями — риск механических повреждений гидроизоляции.
  • Неправильная организация дренажа — застой воды, гибель растений и перегрузка перекрытия.
  • Игнорирование доступа для обслуживания — усложняет профилактику и ремонт.

Короткая чек-лист для проектировщика (печать/контроль)

  • Есть конструктивные расчёты перекрытия? Да/Нет
  • Указаны климатические нагрузки и уклоны? Да/Нет
  • Выбраны лаги Level и опоры с учётом пролётов/высоты? Да/Нет
  • Подобраны модули GRPro по дренажу и влагоёмкости? Да/Нет
  • Предусмотрены защитные слои между гидроизоляцией и модулями? Да/Нет
  • Заложен регламент обслуживания и доступы? Да/Нет

Полезные ссылки

Если нужно — подготовим проверочный расчёт по вашему проекту или подберём комплектующие Sayan Group под заданные нагрузки. Контакты: sales@sayangroup.ru, +7 (495) 136-60-50.
